公司從零搭建 BI 系統,真正困難的通常不是「做出一張 Dashboard」,而是如何把業務需求、資料來源、指標口徑、系統架構與使用者需求串成一套可以長期運作的分析體系。
如果一開始沒有把需求和資料基礎釐清,即使報表做得再漂亮,也很容易遇到數字對不上、需求反覆修改、上線後沒人用等問題。
因此,一個完整的 BI 導入流程通常會經過:
需求定義 → 專案範圍 → 工具與方案評估 → 資料盤點 → 架構與治理 → 報表開發 → 測試驗收 → 上線推廣 → 持續優化
本文將按照這條路徑,說明公司如何從 0 到 1 搭建 BI 系統,以及如何把 BI 從一次性的報表專案,逐步建立成真正服務企業經營決策的分析能力。
企業導入 BI,不應該從「先買哪一套工具」開始,而應先回答三個問題:
要解決什麼問題?誰會使用?需要哪些資料支撐?
只有先把這些問題說清楚,後面的工具選型、資料建模與 Dashboard 開發才有明確方向。
需求定義是 BI 專案最重要的前置工作之一,但需求調研不能只是詢問使用者:「你想做什麼報表?」
很多真正的分析需求,並不會直接以報表形式被提出。實務上,可以從三類需求著手:
例如,「管理層想掌握銷售狀況」本身還不是完整的 BI 需求。
還應繼續拆解:
決策問題 → KPI → 分析維度 → 所需資料
例如:
本月哪些區域業績未達標?
可以進一步轉化為:
需求定義越具體,後續越不容易出現「Dashboard 做完了,卻不是業務真正需要的東西」。
BI 專案很容易出現需求越做越多、範圍不斷膨脹的問題,因此正式開發之前,要先回答清楚「這一期到底做什麼」。
通常可以從五個層面界定專案範圍:
其中「介面範圍」不只是 Dashboard 的視覺設計,而是要確認 BI 是否需要與企業既有系統入口、身分驗證或其他業務應用整合。
對第一次導入 BI 的企業來說,通常不建議一次把所有部門、資料與報表全部納入。
更實際的方法是:先做一個完整場景,再逐步複製到其他部門。
BI 專案既不是單純的 IT 專案,也不能完全交給業務部門自行完成。

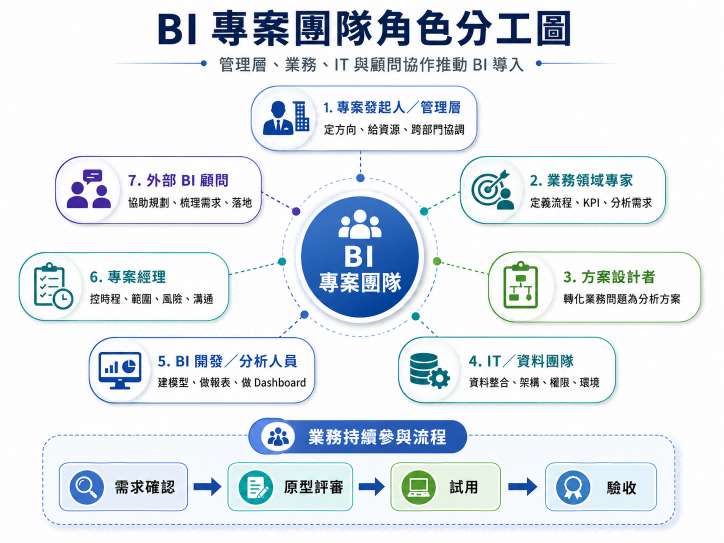

一個完整的 BI 專案,至少需要有人負責以下幾類工作:
其中,業務部門尤其不能只在專案開始時提一次需求,最後才來驗收。
比較有效的方式,是讓業務人員持續參與需求確認 → 原型評審 → 試用 → 驗收,減少需求在多次傳遞後產生偏差。
BI 工具沒有單一的「最好」,真正需要判斷的是它是否適合企業目前的資料環境、使用者能力與後續建設方式。
可以從以下五個面向評估:
因此,選 BI 工具不能只比較初期報價。
如果未來使用人數從幾十人增加到幾百人,或者分析場景從銷售擴展到財務、生產與供應鏈,後續的擴容成本、維護難度與平台治理能力都會變得更加重要。
PoC(Proof of Concept,概念驗證)不是所有 BI 專案的必經步驟。
如果業務需求、資料與工具方案已經比較清楚,可以直接進入正式實施。但在以下情況下,可以考慮先做 PoC:
PoC 最好選擇一個業務價值明確、範圍可控、資料相對完整的場景。
例如:
建立銷售經營 Dashboard,自動整合 ERP 與 CRM 資料,監控銷售額、達成率與毛利。
驗證重點不應只是「能不能做出一張圖」,還應確認:
資料能不能接 → KPI 能不能算 → 效能能不能接受 → 業務人員能不能真正使用
PoC 通過後,再決定是否正式擴大專案範圍。
當業務需求確定後,下一步就是確認:
企業現在的資料到底能不能支撐這些分析需求?
因此,需求調研和資料盤點並不是完全分離的兩個階段,而是一個不斷相互確認的過程。
如果資料無法支撐需求,就需要回到業務端調整分析方案,而不是一路做到 Dashboard 才發現沒有資料可用。
企業的分析資料通常可以分為三類:
資料盤點不應只整理一份「系統名稱清單」,而應至少確認:
對業務系統資料,還應盡量取得資料字典、接口資訊與系統負責人。
對 Excel 等人工資料,則需要評估未來是否仍保留人工流程,還是逐步納入標準化資料管理。
資料品質不能脫離業務問題單獨評估。
例如業務想分析「客戶毛利」,就不能只檢查 ERP 資料有沒有空值,而是要確認:
客戶 → 訂單 → 收入 → 成本
之間能不能建立可靠關聯,成本資料的粒度是否真的能分攤到客戶或訂單。
BI 專案可以從以下幾方面檢查資料品質:
如果資料不能支撐需求,需要明確選擇:
補資料、調整資料流程,或修改分析需求。
這也是為什麼資料調研越早進行,越能降低後期反覆返工的成本。
BI 架構的目的不是追求「越複雜越專業」,而是建立一條穩定、可維護的資料分析鏈路。
可以把典型流程理解為:
ERP/CRM/Excel 等來源 → 資料整合與處理 → 分析資料模型 → BI Dashboard/自助分析
對資料量較大、系統較多的企業,可以進一步建立資料倉儲或統一資料平台。
但對剛開始建置 BI、資料來源相對單純的企業,也不一定需要一開始就建立大型資料湖。
資料模型設計至少要確認:
例如銷售分析通常需要將:
銷售訂單 + 客戶 + 產品 + 業務組織 + 時間
建立關聯,才能支援後續從公司銷售額一路下鑽到區域、客戶與訂單。
企業 BI 最容易失去信任的情況之一,就是:
業務說營收 1 億,財務說 9,500 萬,管理層的 Dashboard 又是另一個數字。
因此,正式建置 BI 前應逐步建立KPI 指標字典。
至少應記錄:
例如,「銷售額」究竟按照訂單日期、出貨日期還是開票日期計算,必須有明確定義。
除了指標之外,還要設計資料權限。
例如:
集團 → 公司 → 事業部 → 區域 → 部門 → 個人
不同管理角色只能查看其授權範圍內的資料。
這些資料治理工作看起來不像 Dashboard 那麼直觀,但它們決定了 BI 上線後的資料是否可信、可控、可重複使用。
當需求、資料與技術架構都比較明確後,就要把方案變成實際可以執行的專案計畫。
完整的 BI 實施方案通常包含三部分:
① 專案計畫
將工作拆解成具體任務,明確完成時間、負責人與任務間的依賴關係。
② 藍圖方案
包括:
③ 專案管理方法
提前確定需求確認、溝通、變更、測試與驗收機制。
例如可以設定:
需求確認 → 資料準備 → Dashboard 原型 → 開發 → UAT → 正式上線
等專案里程碑。
這比單純規定「三個月內把 BI 上線」更容易管理,也能讓每個參與角色知道自己在什麼階段需要投入。
前兩個階段解決「做什麼」與「資料能不能做」,接下來才真正進入 BI 報表和 Dashboard 開發。
一張有價值的 BI 報表,通常不是從「選哪個圖表」開始,而是從使用者需要做什麼決策開始。
例如,業務提出:
「我要一張銷售分析 Dashboard。」
這還不足以開始開發。
需要先繼續確認:
想用它判斷什麼問題?
例如:
哪些區域沒有完成銷售目標?
主要是銷量、價格還是產品結構造成的?
接著才能轉成:
再根據這套分析邏輯設計報表原型。
Dashboard 首頁放什麼、哪些資料透過下鑽查看、哪些異常需要特別突出,都應在原型階段先確認。
一張 BI 報表從資料到上線,通常可以拆成四個步驟:
① 資料準備:接入資料來源,完成必要的清洗、轉換與欄位處理。 ② 資料建模:建立資料表關聯,定義 KPI 與計算邏輯。 ③ 視覺化開發:依分析目的選擇趨勢、比較、占比、分布等適合的圖表。 ④ 互動分析:加入篩選、下鑽、聯動等功能,讓使用者可以繼續探索問題。
例如:
真正好的 Dashboard,不是圖表種類越多,而是每張圖都能回答一個清楚的業務問題。
企業戰情室通常用於集中展示高層最關心的經營資訊,但「戰情室」不等於把全部 KPI 塞進一個大螢幕。
更合理的設計順序是:
整體狀況 → 核心異常 → 原因拆解 → 業務明細
例如企業經營 Dashboard 可以劃分為:
首頁的目標應該是讓管理者在短時間內知道:
現在發生了什麼?哪裡最值得關注?
如果發現某區域營收突然下降,再透過下鑽、篩選與圖表聯動查看產品、客戶與業務員,才能讓 Dashboard 真正從展示工具變成分析入口。
客製化 Dashboard 的核心差異,不在於視覺風格,而在於每個部門需要解決的管理問題不同。
常見場景包括:
企業數據化建設往往也是從具體分析場景逐步擴展到更多業務模組,而不是一開始就試圖建成一張涵蓋所有業務的超大型 Dashboard。
因此,在客製化管理看板開發過程中,應持續邀請實際使用者參與:
需求確認 → 原型評審 → 開發 → 試用 → 調整
確保最後交付的是能真正進入管理流程的分析工具,而不只是視覺化成果。
Dashboard 開發完成,並不代表 BI 專案已經成功。
上線之前還需要回答:
資料對不對?功能能不能用?權限有沒有問題?系統撐不撐得住?業務願不願意使用?
BI 上線前至少應完成四類測試:
其中最不能省略的是資料測試。
如果使用者第一次打開 BI 就發現數字和原來的 ERP、Excel 或財務報表不同,後續再想建立信任會非常困難。
BI 對帳不應只檢查一個總數,而應按照:
總量 → 維度 → 明細
逐層驗證。
以營收為例:
① 比較 BI 總營收與 ERP 或財務數字; ② 再比較各月份、區域與產品; ③ 最後抽查具體訂單與交易明細。
如果數字不一致,可以按照以下鏈路排查:
資料來源 → 資料處理 → 資料模型 → KPI 公式 → 篩選條件
如果最後發現不是技術錯誤,而是不同部門本來就使用不同口徑,那就應該回到第二章的指標治理解決,而不是單純修改 Dashboard 讓兩邊數字暫時一致。
BI 專案比較常見的風險包括:
其中需求變更尤其常見。
BI 專案不可能做到「需求完全不變」,真正需要管理的是變更造成的影響。
可以建立:
變更申請 → 影響評估 → 決策 → 實施 → 驗證
的流程。
每次新增 KPI、Dashboard 或資料來源時,都應評估:
這樣才能避免專案在沒有正式決策的情況下持續膨脹。
BI 專案的驗收標準,最好在專案開始時就明確,而不是做到最後才討論「什麼叫做完成」。
常見驗收項目包括:
最後的使用者驗收測試(UAT)應由實際業務代表參與。
因為 Dashboard 技術上「可以打開」,並不代表它真的符合業務管理方式。
正式上線時,企業也可以視風險選擇:
新舊報表短期並行
或直接切換到新的 BI 系統。
BI 上線後,真正的挑戰會從「能不能做出來」變成:
有沒有人持續使用?
教育訓練最好按角色區分,而不是所有人參加同一堂產品操作課:
企業也可以逐步培養內部的種子使用者與數據人才梯隊,讓分析能力從 BI 團隊向業務部門擴散。帆軟的數位人才實踐案例同樣採用了培訓、認證、實戰與人才梯隊相結合的方式,而不是只進行一次操作培訓。
上線後還應持續追蹤:
這些資訊可以幫助企業判斷下一階段到底應該擴展更多場景,還是先把已有的 BI 應用做深。
不是每家公司都需要把整個 BI 專案交給外部顧問。
但當企業缺乏 BI 專案經驗、資料架構複雜,或者希望快速建立一套比較成熟的實施方法時,引入外部顧問可以降低前期試錯成本。
專業 BI 顧問服務通常可以覆蓋完整的導入生命週期,包括:
好的 BI 顧問不是單純「幫企業做幾張報表」,而是能把企業提出的業務問題轉化成:
指標 → 資料 → 模型 → Dashboard → 實施方案
協助企業把分析需求真正落地。
不同公司對職稱的定義可能不同,因此沒有必要過度糾結「BI 規劃師」和「BI 顧問」的名稱差異。
更重要的是,專案中是否有人承擔以下四類責任:
大型專案通常會由不同人負責;小型 BI 專案中,一位顧問或工程師也可能同時承擔多個角色。
真正需要避免的是:
所有人都以為「需求」是別人的責任,最後沒有人真正說得清楚 Dashboard 要回答什麼問題。
如果企業具備以下條件,可以優先考慮自行導入:
如果企業遇到以下情況,則可以考慮由 BI 顧問或專業實施團隊協助:
即使由外部顧問實施,企業內部仍然需要保留業務負責人與 IT/資料負責人。
否則,外部團隊完成專案離場後,內部可能不知道資料怎麼維護、指標怎麼算,也無法自己擴展後續應用。
「客製化生產管理看板多少錢」沒有一個通用的固定答案。
一個 BI Dashboard 專案的實施工作量,通常取決於:
例如,同樣是一張「生產管理看板」,如果一家企業資料已經集中在資料倉儲中,另一家需要先整合 ERP、MES 與多份人工 Excel,兩者實施成本就會有明顯差異。
因此,在向 BI 顧問公司進行實施方案諮詢時,最好先準備:
資料來源+使用角色+核心 KPI+Dashboard 數量+功能要求+預計上線時間
這比單純詢問「一張看板報價多少」更容易得到有參考價值的方案。
公司從零搭建 BI 系統,其實可以濃縮成三個問題:
做什麼、誰來做、怎麼做。
先從真正的業務問題出發,釐清需求與專案範圍;再確認現有資料能不能支撐分析,建立統一的指標、架構與權限;接著才進入 Dashboard 開發、測試、驗收與上線。系統正式啟用後,還需要透過培訓、維運與需求治理,讓 BI 真正進入日常管理流程。
因此,BI 導入成功的標誌並不是「做了多少張報表」,而是企業是否逐步建立起一套可信的資料基礎、統一的指標體系,以及能持續支援業務決策的分析機制。Dashboard 只是最終呈現形式,這套可以持續運作的數據能力,才是企業從 0 到 1 搭建 BI 系統真正留下來的價值。
企業從零導入 BI 通常要經過需求定義、專案範圍確認、工具與方案評估、資料盤點、資料整合與建模、KPI 與權限設計、Dashboard 開發、測試驗收、正式上線及後續維運等階段。
建立 BI 報表通常先確認業務問題與 KPI,再準備和整合資料、建立資料模型,之後進行視覺化設計,最後加入篩選、下鑽與聯動等互動功能,並經過資料驗證後正式上線。
企業戰情室應先呈現核心經營 KPI 與異常狀況,再依管理需求設計區域、產品、客戶或部門等分析維度,並透過篩選、下鑽與聯動功能,讓管理者從經營總覽快速定位至問題明細。
客製化生產管理看板的費用通常受到資料來源數量、ERP或MES等系統整合難度、KPI計算複雜度、Dashboard數量、權限與互動需求、部署方式、專案時程以及顧問與維運服務等因素影響。
BI顧問公司通常可協助需求調研、資料評估、架構規劃、工具選型、資料建模、Dashboard開發、測試上線與教育訓練;BI規劃相關角色則更側重將企業的業務需求轉化為可落地的資料、指標與分析方案。
